Как проектное бюро FERAYDO получило систему управления проектами за 3 месяца

Управление проектным бюро держалось в голове руководителя. За 3 месяца сделали веб-систему с четырьмя ролями: экономика каждого этапа, оплаты, график работ и мотивация команды баллами.

Срок
3 месяца
Ниша
Проектирование и строительство
Как проектное бюро FERAYDO получило систему управления проектами за 3 месяца
3 месяцана всю систему
4 ролируководитель, проектировщик, сотрудник, клиент
1:1курс баллов к рублюбаллы меняются на впечатления: ресторан, театр, мерч, поездки
≈90%готовность на момент описания кейсасистема переезжает на серверы заказчика, идёт внедрение

01 Задача и точка А

FERAYDO — проектное бюро полного цикла, от концепции до рабочей документации: торговые центры, магазины, склады, гаражные комплексы, бани и другие здания, больше сотни крупных объектов по всей России. Работа делится на этапы, над каждым трудится своя команда, а значительная часть проектировщиков работает удалённо.

Управление держалось на руководителе. Он помнил, на каком этапе каждый проект, кто за что отвечает, что задерживается и какие документы готовы, — а сама информация жила в переписках, почте, звонках и файлах. Чтобы понять, сколько уже оплатил клиент и сколько причитается проектировщику, данные собирали вручную. Чем больше проектов брала компания, тем больше становилось ручного контроля.

02 Что сделали

Сделали веб-систему с ролевым доступом. В центре — проект: внутри него этапы, у этапов — задачи, сроки и экономика, сверху — оплаты, документы, команда и мотивация.

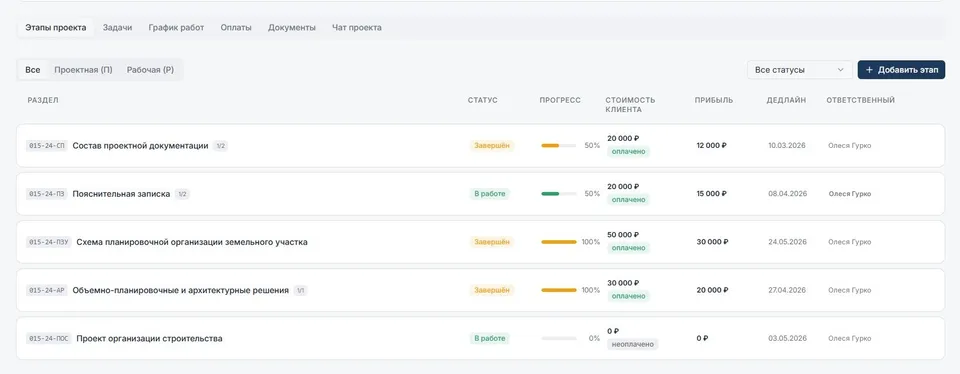

  • Этапы со своей экономикой. У каждого этапа две стоимости — сколько платит клиент и сколько получает проектировщик. Расходы, доходы и прибыль система считает сама, прогресс собирается из задач.

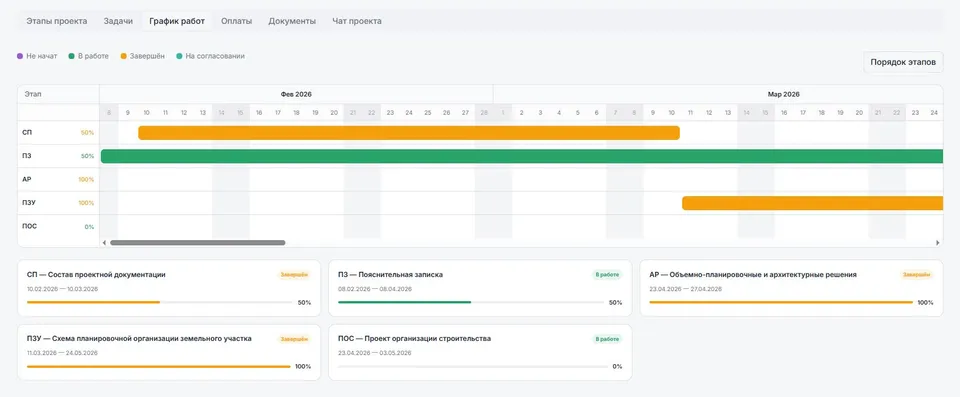

  • Задачи и график. Списком или на доске Канбан — с колонками по статусам, а сроки этапов — на одной шкале.
  • Гибкие оплаты. Любой платёж клиента раскладывается по этапам: полная оплата, предоплата или доплата.

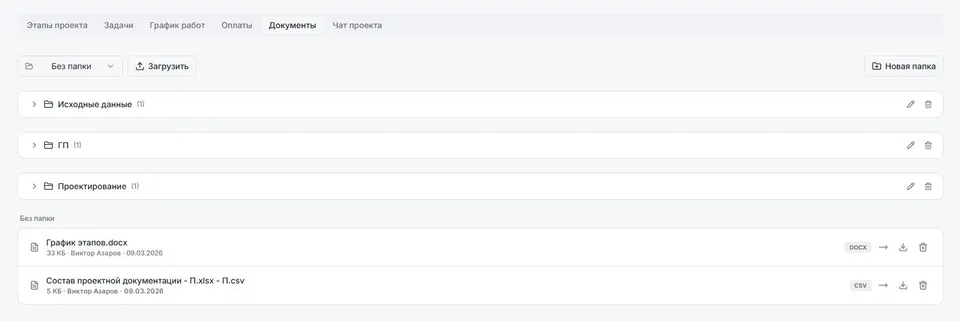

  • Документы и чат. Привычные папки внутри проекта и общение без сторонних мессенджеров.

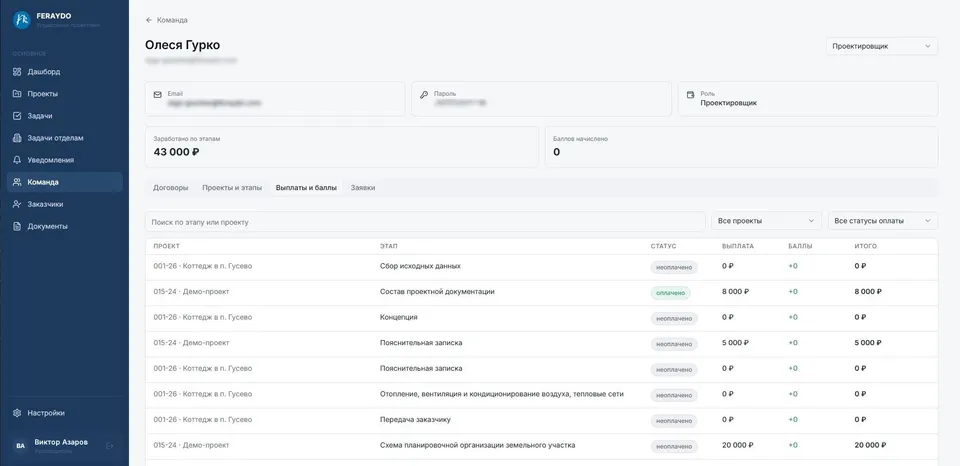

  • Мотивация баллами. Руководитель начисляет баллы за оперативность, качество оформления и переработки, а проектировщик меняет их на впечатления по курсу 1:1 к рублю.
  • Кабинет клиента. Появился по просьбе заказчика: клиенты сами следят за ходом работ, а не выясняют его через менеджера.

Заказчик с самого начала просил не строить систему ради системы, поэтому модулей «на будущее» нет — только то, из чего состоит рабочий день бюро: проекты, этапы, задачи, сроки, документы, деньги и люди.

  1. 01

    Проекты и этапы

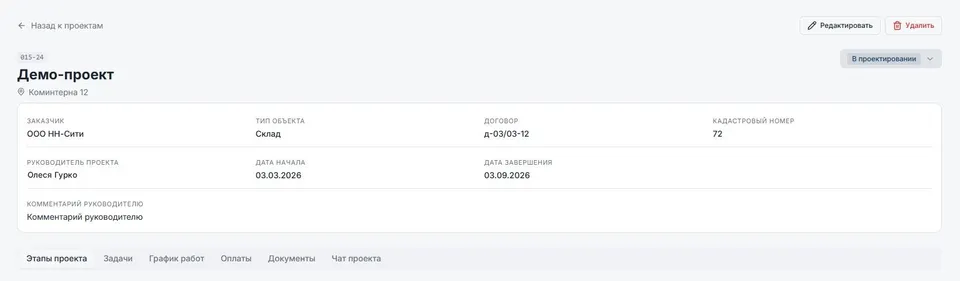

    Карточка проекта с шифром, заказчиком и договором, этапы из справочника с двумя стоимостями.

  2. 02

    Задачи, Канбан и график

    Прогресс этапа собирается из задач автоматически.

  3. 03

    Оплаты по этапам

    Платёж клиента распределяется на полную оплату, предоплату и доплату.

  4. 04

    Роли и доступы

    Руководитель сам заводит пользователей и выдаёт доступы.

  5. 05

    Баллы и настройки

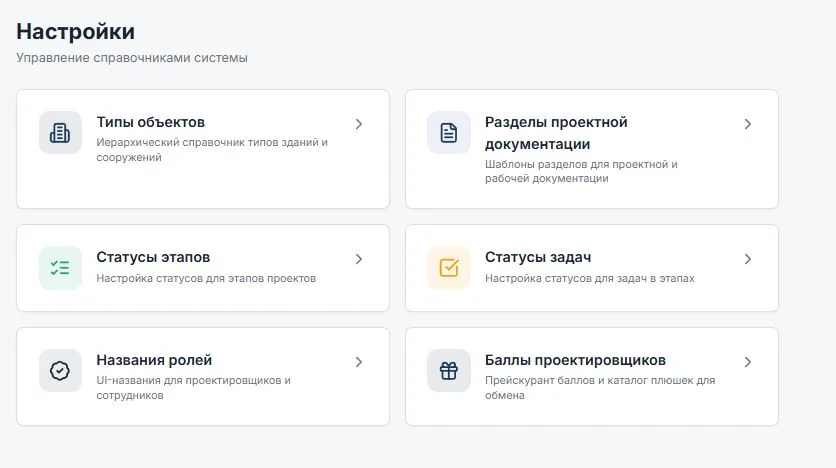

    Прейскурант баллов, статусы и справочники бюро настраивает под себя.

03 Результат и что дальше

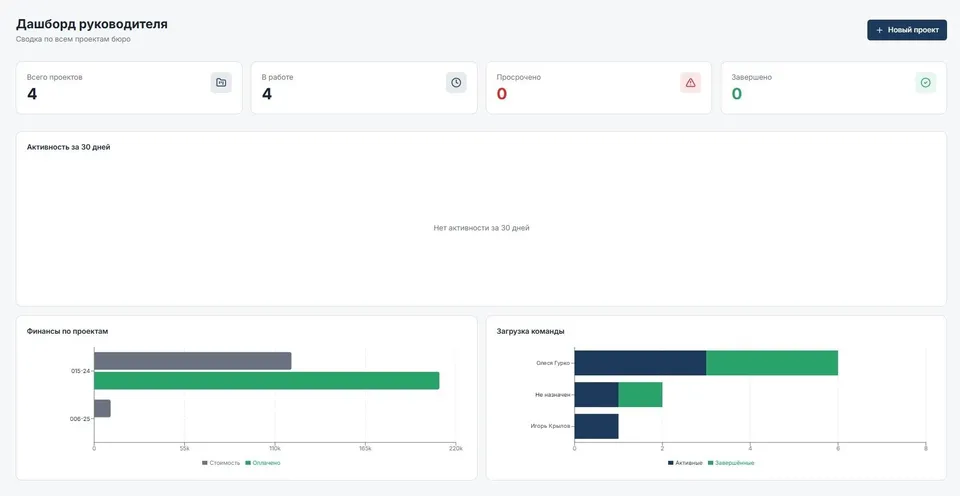

За 3 месяца собрали всю систему: проекты с этапами и экономикой, задачи списком и на Канбане, график работ, оплаты с распределением по этапам, документы и чат, мотивацию баллами и четыре роли с разграниченным доступом. Руководитель видит всю картину, проектировщик — только свою часть, клиент — прогресс по своему объекту. Дизайн, шрифты и логотип сделаны под бренд заказчика.

Честно о статусе: на момент описания кейса система готова примерно на 90% и переезжает на серверы заказчика. Команда заносит реальные проекты, подключает проектировщиков и клиентов — первые рабочие цифры появятся по мере эксплуатации. Дальше — поддержка и доработки по мере роста бюро.
